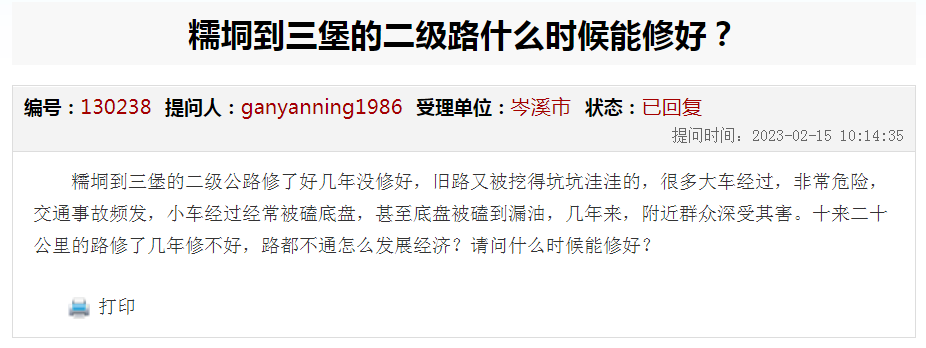

糯垌到三堡的二級公路修了好幾年沒修好,舊路又被挖得坑坑洼洼的,很多大車經過,非常危險,交通事故頻發,小車經過經常被磕底盤,甚至底盤被磕到漏油,幾年來,附近群眾深受其害。十來二十公里的路修了幾年修不好,路都不通怎么發展經濟?請問什么時候能修好?
岑溪市網絡發言人

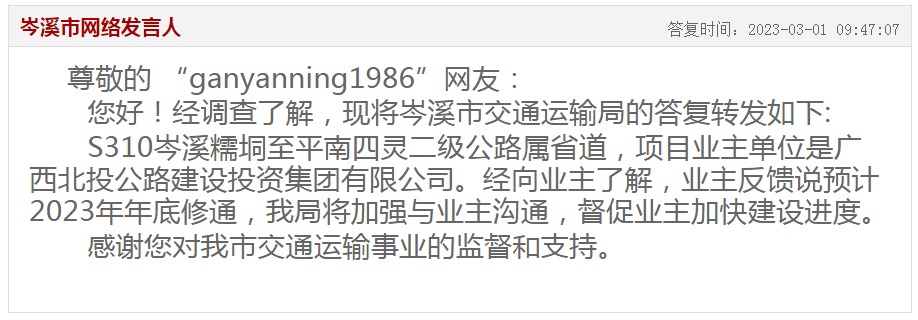

尊敬的 “ganyanning1986”網友:
您好!經調查了解,現將岑溪市交通運輸局的答復轉發如下:
S310岑溪糯垌至平南四靈二級公路屬省道,項目業主單位是廣西北投公路建設投資集團有限公司。經向業主了解,業主反饋說預計2023年年底修通,我局將加強與業主溝通,督促業主加快建設進度。
感謝您對我市交通運輸事業的監督和支持。


▲問政截圖
項目回顧

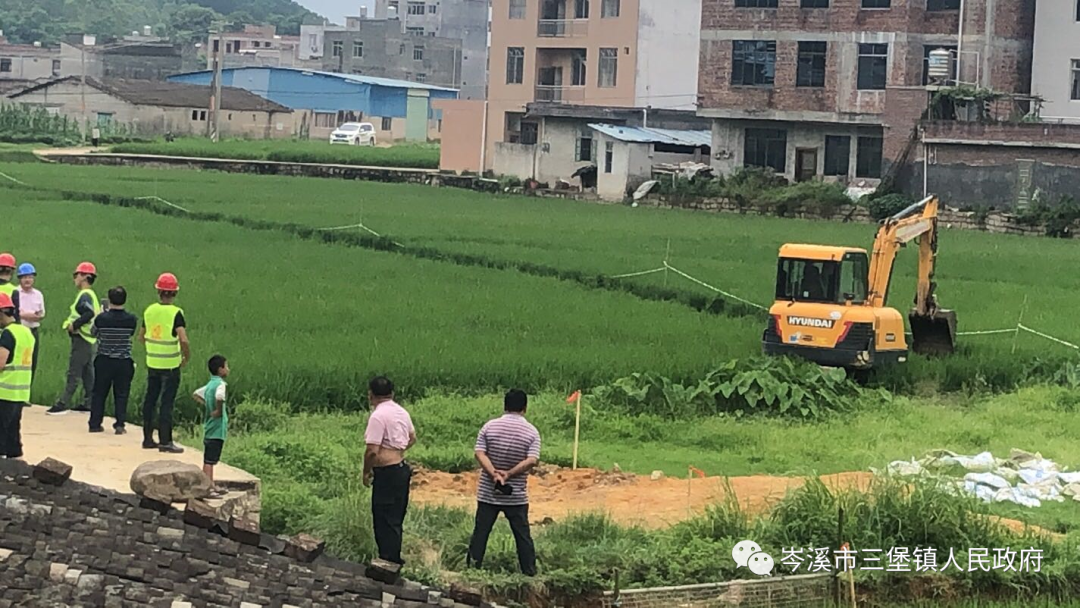

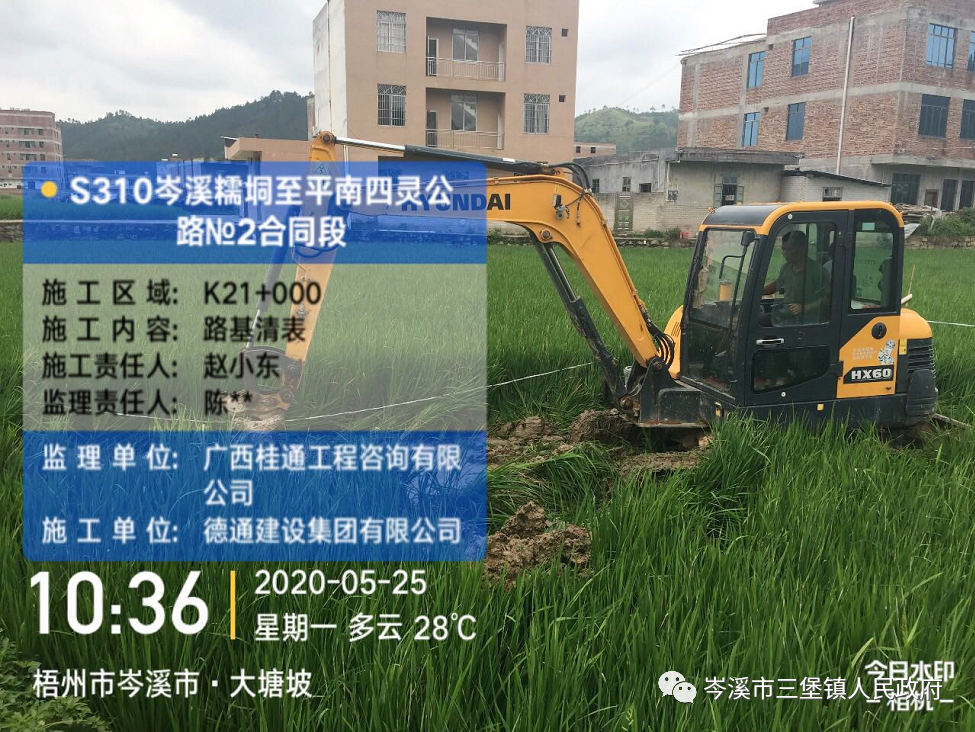

糯垌至平南二級路涉及到三個市縣,2020年5月份,藤縣方面也已進入施工階段,岑溪方面目前正在積極行動。

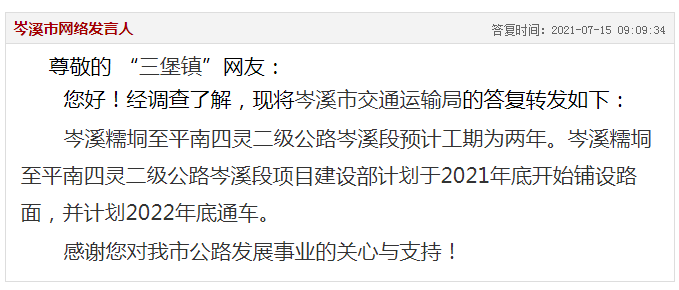

2021年7月,也有網友咨詢該道路通車時間。岑溪市交通運輸局對此答復表示:岑溪糯垌至平南四靈二級公路,岑溪段預計工期為兩年。該項目計劃于2021年底開始鋪設路面,并計劃2022年底通車。
↓↓↓
